揭秘!10天建成火神山的技术秘密

2020-09-20 00:06 来源: 长江网
调整字体

  长江网9月19日深圳讯 9月19日-21日,第21届全国医院建设大会在深圳国际会展中心举办。作为火神山、雷神山医院的主要承建单位,以及全国抗击新冠肺炎疫情先进集体,中建三局受邀参加本届大会。大会首日,中建三局总承包公司总工程师、火神山医院项目总工程师余地华现场解码“10天建成火神山医院”的技术秘密,引起与会者强烈关注。

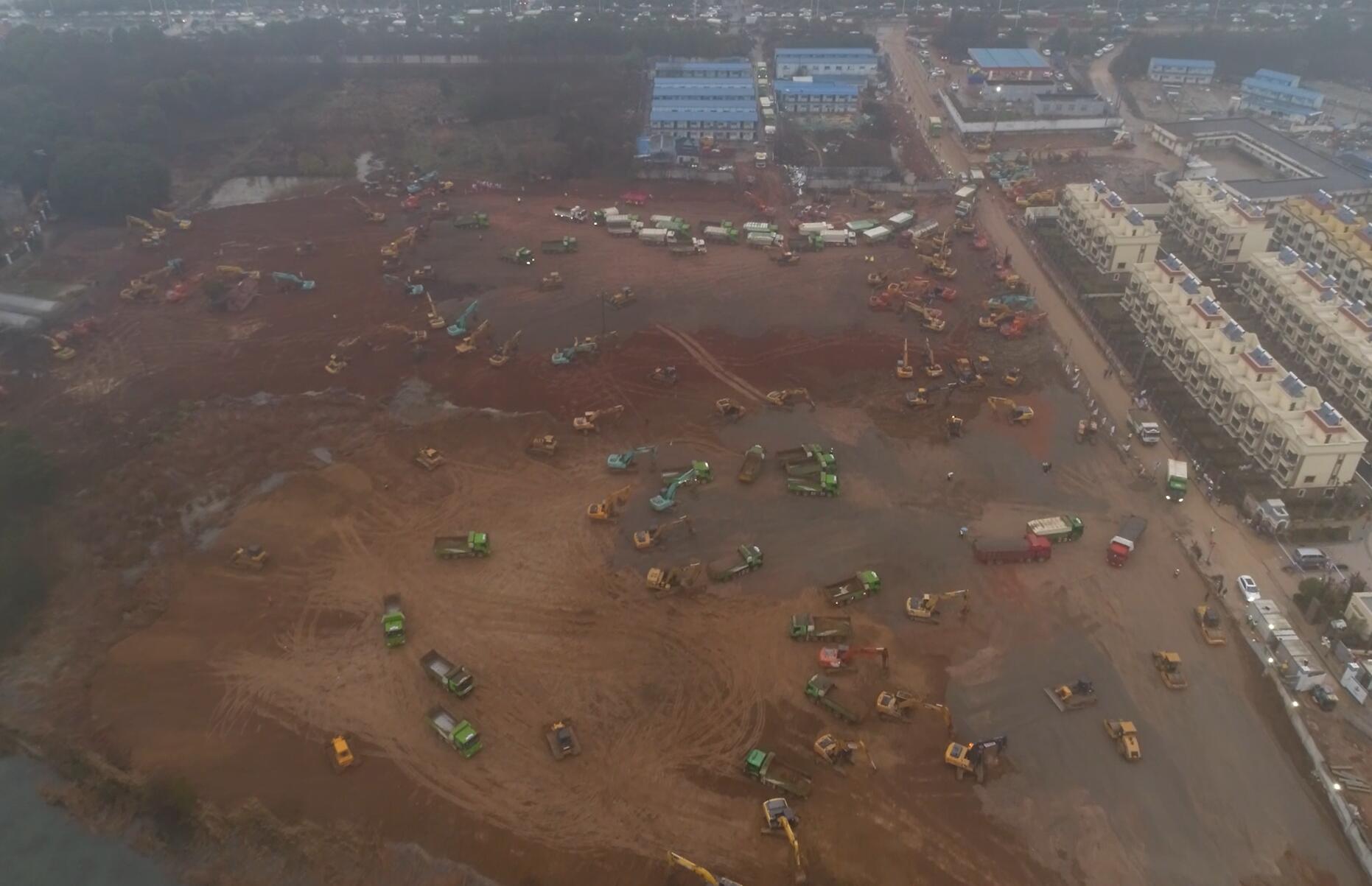

  火神山医院建设场景,多台机械场平施工(资料图)。中建三局提供

  设计、采购、施工融合,为工程赢得宝贵时间

  2020年春节前,新冠肺炎疫情突然来袭。1月23日,武汉市城建局紧急召开专题会议,决定由中建三局牵头建设应急医院——火神山医院。10个昼夜,13500名建设者、1500台各类机械设备,陆续奔赴火神山。火神山医院能够顺利建成,和它背后科学的设计施工管理模式分不开。

  9月19日上午,在全国医院建设大会“传染病医院建设发展专题”论坛,中建三局总承包公司总工程师、火神山医院项目总工程师余地华详细介绍了火神山医院快速建造的关键技术。

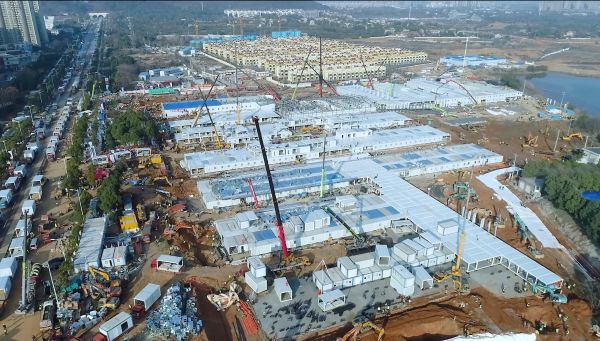

  火神山医院建设场景,第一个病房模块吊装(资料图)。中建三局提供

  “火神山医院整个实施过程,都是按照工程总承包模式。”余地华说,公司接到任务的第一时间,就把设计管理团队派到设计院,跟设计院共同开展工作,整个工程形成设计、采购、施工融合,并且配备相应的组织机构。

  火神山医院项目团队采用了分阶段“逆向”设计,余地华说:“总承包模式在火神山建设中起到了关键作用,因为根据设计内容再去采购、加工、安装根本来不及,所以我们根据内部医疗大数据,预估需要采购的产品类别和数量,在第一时间集合相应的资源,并将实时资源信息共享给设计院,再由设计院评估材料和产品的尺寸、数量,进行选择,从而保证了图纸的可建造性。这一举措赢得了宝贵的时间。”

  火神山医院建设场景(资料图)。中建三局提供

  模块化施工实现应急医院快速建造交付

  在深圳国际会展中心17号馆中建三局展厅参观时,当火神山医院熟悉的建设场景重新映入眼帘,余地华感慨万分。

  今年5月,在湖北省技术交易所组织召开的“两山”医院科技成果评价会上,与会专家认定,基于“两山”建设,由中建三局总承包公司牵头完成的《新冠肺炎应急医院快速建造关键技术》科技成果整体达到国际领先水平。

  全国医院建设大会,余地华(右)观看曾经建设过的火神山医院模型。记者陶常宁 摄

  专家组认为,该课题首次在应急医院设计中采用模块化设计、细化洁污分区、创新卫生通过室等设计,集成了一套高效可靠的应急医院防扩散设计技术,解决了呼吸类传染病应急医院快速建造和安全保障的难题。

  “像火神山这样规模的医院,一般工期2年,现在压缩至10天,只能采用模块化装配施工,这是应急传染病医院比较好的选择。”火神山医院项目技术负责人彭云涛介绍,病房部分结构形式为模块化集装箱结构,预制加工厂根据加工图精准下料、精准加工预制,运到现场拼装。

  全国医院建设大会上,余地华现场讲解火神山医院建设。记者陶常宁 摄

  “我们创新了分阶段逆向设计、现代物流优化、模块化施工、快速验收等组合技术,形成了设计、施工、物流与工艺优化高度融合的应急医院一体化建造技术,实现了极限工期下应急医院快速建造、快速交付。

  同时,火神山医院采用模块化单元密封及气压控制病房防扩散技术、“两布一膜”整体防渗和“活性炭吸附+紫外光降解”工艺的污水处理技术、干式脱酸医疗废物无害化焚烧技术,形成了多维度管控的防扩散集成技术,实现了应急医院“零扩散”“零感染”。

  此外,火神山医院还采用了智能化运维管理平台,应用5G、AI、物联网等现代信息技术,研发了应急医院智能化运维管理平台,实现了智慧安防、智慧物流、远程会诊、智能审片、“零接触”运维。

  新建医院提倡“平疫结合”,借鉴火神山经验技术

  论坛上,余地华对我国应急抢建工程的建设提出建设性建议,在《全国医疗卫生服务体系规划纲要(2021-2025)》中充分考虑我国未来涉及公共医疗卫生等不确定因素,包括疫情、战争、生化武器等所有潜在威胁,适度提前谋划与布局,将“平疫结合”逐渐纳入新建医院工程考虑范畴,并将火神山医院建设经验及相关技术纳入相关文件中。

  “平时做普通病区,战时可作收治重症患者传染病区。现有及未来新建综合医院,‘平疫结合’既是战略性选择,也是大型综合医院应对突发公共事件的必经之路。”余地华说。 (记者陶常宁 通讯员王腾 潘海亮发自深圳)
